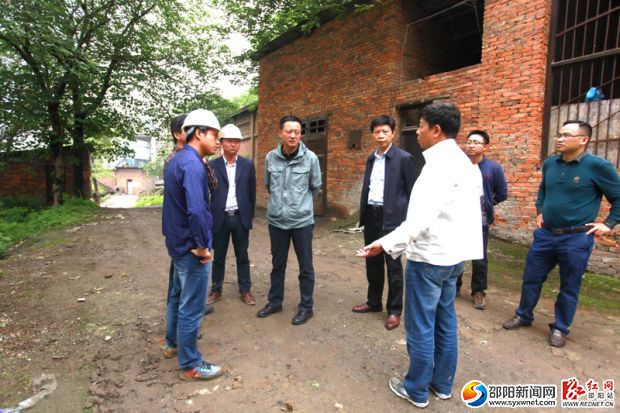

大祥区怀邵衡铁路建设项目援建指挥部工作人员及施工方正在讨论征拆工作。

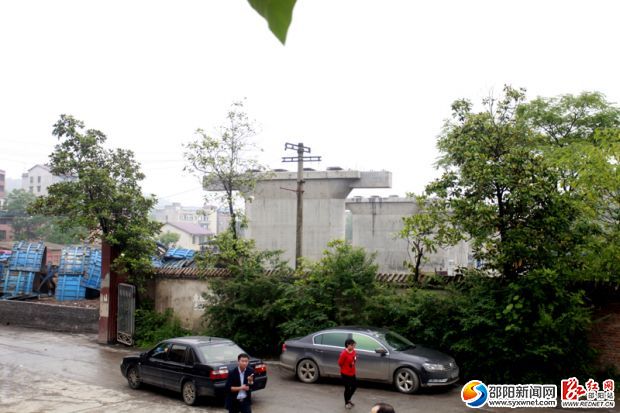

邵阳市宝庆水泥厂门外,怀邵衡铁路的桥墩。
邵阳新闻网讯(记者 吴珺 通讯员 胡晓建)5月29日,在怀邵衡铁路大祥段邵阳市宝庆水泥厂征收拆迁现场,施工方已正式入场放线进行施工。5月28日,该项目征收红线范围内131户居民已经全部签订协议并腾空搬离。

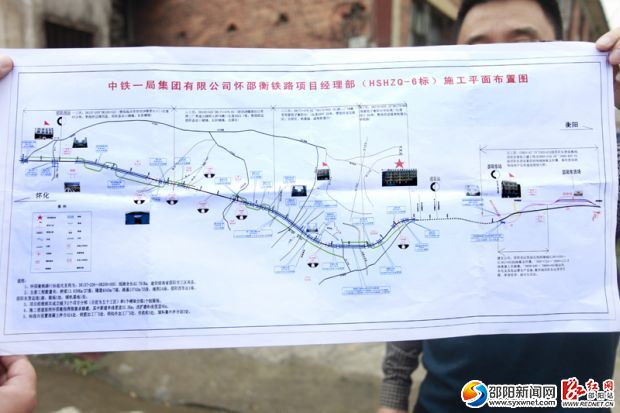

怀邵衡铁路项目施工平面布置图。
据施工方中国中铁一局怀邵衡铁路项目邵阳段副经理张欣介绍,宝庆水泥厂的所在范围将开挖一个隧道,用来连接七里坪大桥0和7号桥墩。七里坪大桥为342米,七里坪隧道为181米,再加上中间17米的路基,整个工程计划工期为400天。目前已完成七里坪大桥0-7号桥墩的施工,下一步,作业重点主要进行七里坪八号、桩基承台及衡阳台0号台施工。为了确保工期,将从机械、人员、施工组织方面加班加点向前赶,力争在2017年5月底之前将该路段完工。
邵阳市宝庆水泥厂征收拆迁范围包括了红线范围内的邵阳市宝庆水泥厂大门口道路及大门、传达室、办公楼、原料堆场、厂区内主要道路及职工家属楼等11栋房屋,及红线外东侧两栋家属楼等,合计征收住宅面积9700余平方米,131户,征收土地面积达19200平方米。
目前,该厂内居民已经已经全部签订协议并腾空搬离,红线范围内的一栋旧厂房已经推倒。为了尽快让施工方入驻并开展工作,大祥区表示施工时间紧、难度大,要加强联系,通力配合,尽快拆迁,并维护稳定,为铁路建设提供强有力的支持。
